马上注册,结交更多好友,享用更多功能,让你轻松玩转社区。
您需要 登录 才可以下载或查看,没有账号?注册
x
经过征迁组的 商议再商议! 走访再走访! 入户再入户! 测量再测量!

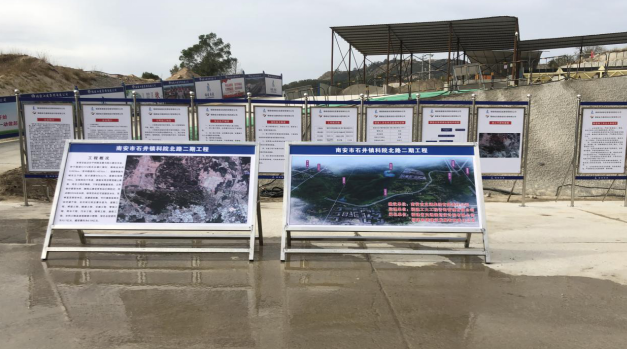

科院北路二期(石井段)涉及的院前村和三乡村已全部征收完成,四个村征迁总进度为: 总土地需征收面积707.7亩,已完成征收约641.75亩,征收率90.68%; 总厂房、房屋、荒料及附属设施共120宗,已完成征收104宗,征收率86.67%; 迁墓599个。
那么, 建设进度如何呢?

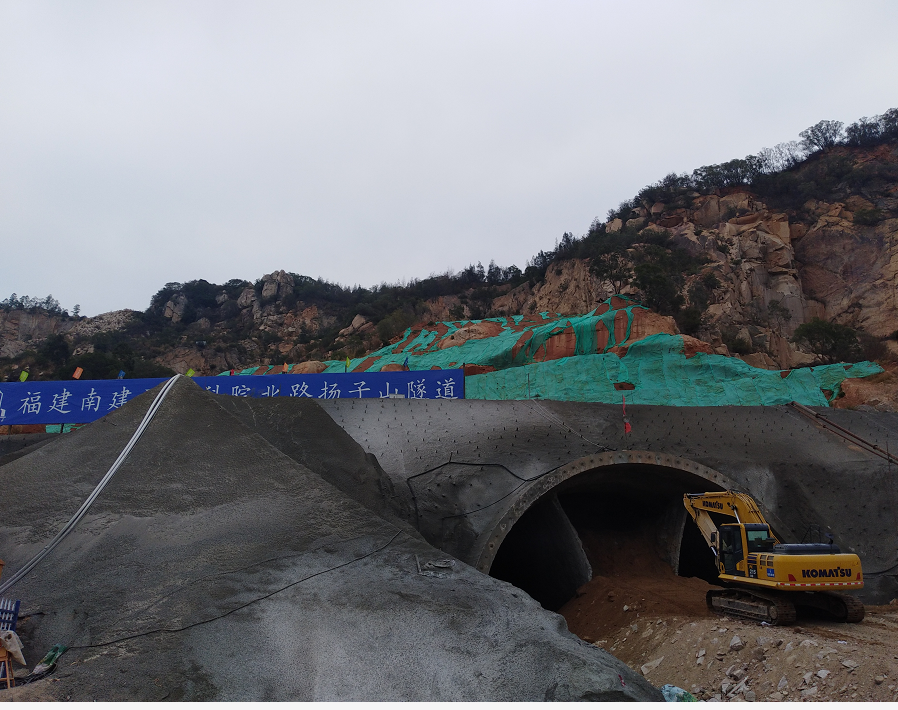

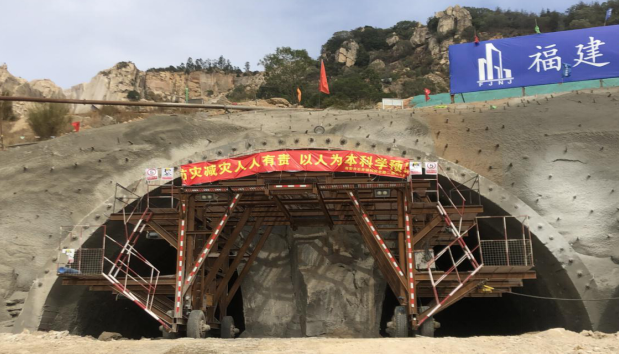

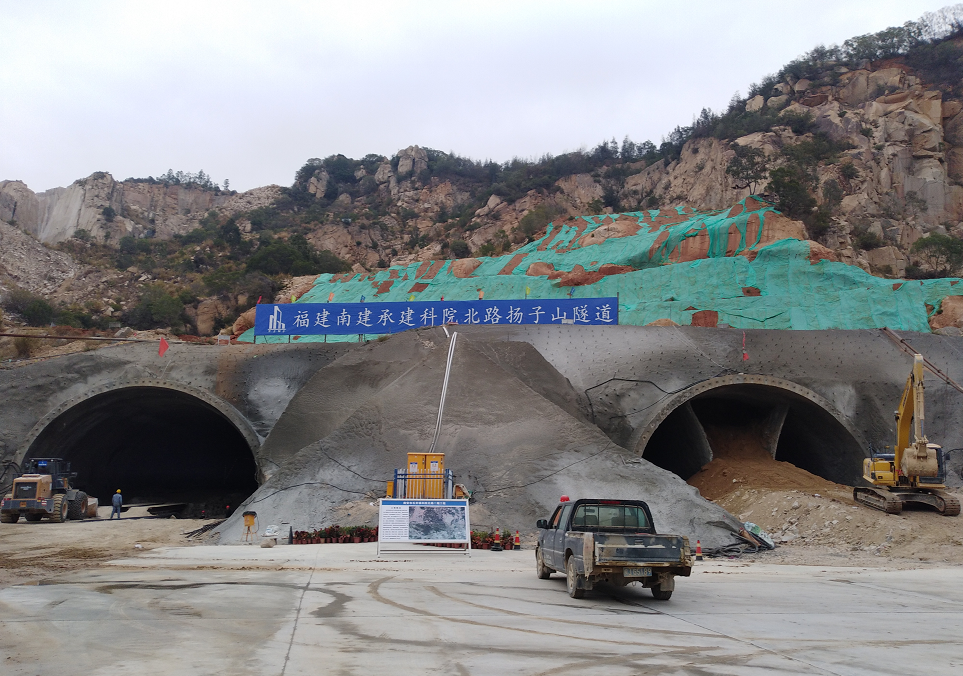

科院北路二期工程施工图分阶段进行,第一阶段扬子山隧道于2020年8月21日前完成图审及办理施工许可证后开始洞身工程施工。截止12月17日,具体完成形象进度如下:
完成隧道进口端洞口边仰坡开挖及临时支护、仰坡(第二台及以上)TBS植草、洞口管棚超前支护。
完成隧道左洞ZK+930-ZK+970段双侧壁导坑法开挖及初期支护40米,ZK0+970-ZK1+025段上台阶开挖及初期支护14.6米。
完成隧道右洞YK+917-YK+960段左右侧壁导坑开挖及初期支护20米,中上导坑开挖及初期支护3米。 院前大桥左桥2号墩第二排1号孔累计进尺34.922米;左桥1号墩第一排1号孔已达设计桩长;左桥2号墩第一排2号孔已达设计桩长;终点台第二排1号孔已浇筑混凝土。 下穿福厦高铁桥左主线桥0号台3号孔累计进尺22.7米;左主线桥3号台4号孔累计进尺26.2米;左辅道桥0号台3号孔累计进尺20.9米;左辅道桥3号台4号孔累计进尺31.8米,已终孔。
院前大桥左桥2号墩第二排1号孔、左桥1号墩第一排1号孔、左桥2号墩第一排2号孔钢筋笼制作安装灌注混凝土;左桥1号墩第一排2号孔、左桥2号墩第一排1号孔、左桥2号墩第二排2号孔、终点台第一排2号孔开孔。 下穿福厦高铁桥梁左桥3号台4号桩/左辅道0号台3号桩/左主0号台3号桩,左辅道3号台4号桩,终孔,钢筋笼绑扎,混凝土灌注。左主0-4,左主3-3开孔。左辅0-4,3-3开孔。 蔡营水库扩容及水库堤坝加固工程已完成施工图设计,正与水库相关管理部门进行沟通对接,将利用枯水期进行库底清淤扩容施工工作。
扬子山隧道左洞下台阶ZK0+970-980开挖及初期支护;K0+930-950二衬仰拱及混凝土回填。
隧道进口段V级围岩严格按照设计图纸及专项方案采用双侧壁导坑法施工
建立健全安全保证体系,完善各项安全制度,严格按照规定进行安全三级教育和技术交底
隧道初支型钢拱架采用螺栓连接,连接板螺栓孔采用钻机钻孔建立健全质量保证体系,严格执行报检和检测程序,及时收集整理质检内业资料转载声明:本文转载自「今日石井」,搜索「jinrishijing」即可关注,[ 阅读原文]。
|
